Фраза в оголошенні звучить заспокійливо: заїжджаєте в готове житло, нічого не робите самі. А потім з’ясовується, що двері, сантехніка й натяжна стеля до пакета не входили, а вивезення будівельного сміття рахується окремо. Розберемо, з чого складається ця послуга насправді і як зафіксувати обсяг робіт до початку.
Що означає формулювання
Юридично закріпленого визначення в цього поняття немає. Кожна компанія вкладає в нього власний зміст, і саме тому однакові на вигляд пропозиції відрізняються за ціною в рази.
Загальна ідея одна: підрядник бере на себе весь цикл робіт від демонтажу до прибирання, а замовник отримує готове приміщення. Питання лише в тому, де проходить межа поняття «готове».
Три рівні готовності

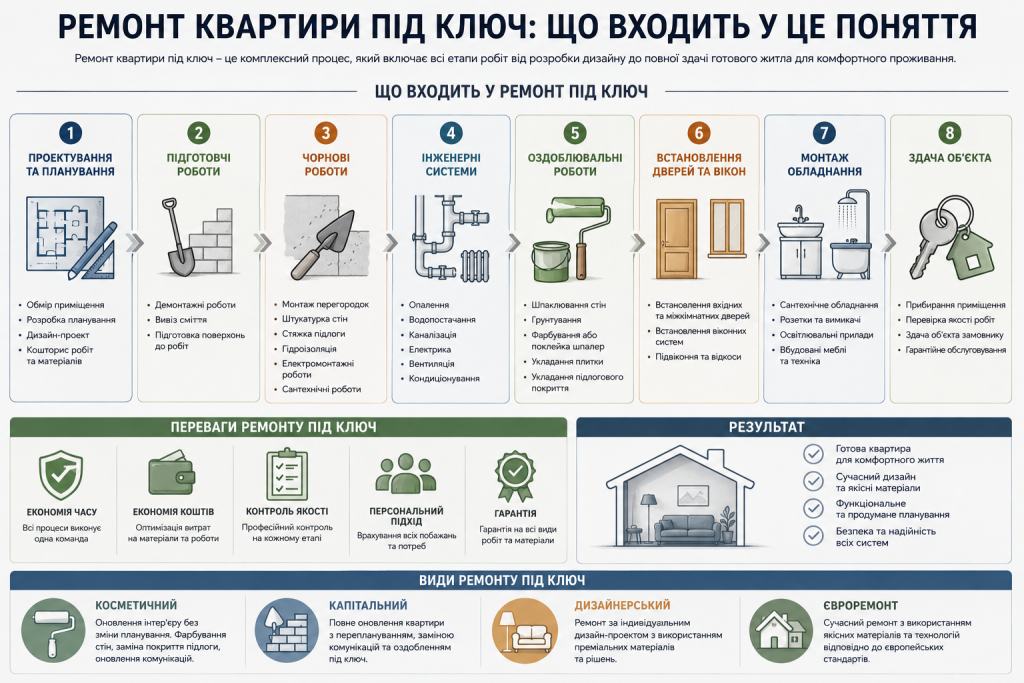

На практиці ремонт будинку під ключ поділяють на кілька рівнів:
- чорновий — демонтаж, стяжка, штукатурка, розведення комунікацій;
- чистовий — фарбування, шпалери, підлогові покриття, плитка;
- повний — усе перелічене плюс сантехніка, двері, освітлення, розетки;
- з меблюванням — додатково збірка меблів і встановлення техніки.
Найчастіше під формулюванням мають на увазі третій варіант. Але перевіряти це потрібно в кожному конкретному випадку, бо трапляються пропозиції, де під тією самою назвою ховається лише чорновий цикл.
Домовленості цінні не тоді, коли їх легко укласти, а тоді, коли їх легко перевірити.
Склад робіт по етапах
Повний цикл розкладається на послідовні блоки, і кожен має свій перелік. Розуміння цієї структури допомагає читати кошторис і бачити, чого в ньому бракує.
| Етап | Основні роботи | Частка від бюджету |
|---|---|---|
| Демонтаж | Зняття покриттів, розбирання перегородок | 5‒8% |
| Чорновий | Стяжка, штукатурка, перегородки | 20‒25% |
| Комунікації | Електрика, вода, каналізація, опалення | 20‒25% |
| Чистовий | Фарбування, плитка, підлога, стелі | 30‒35% |
| Фінішний | Сантехніка, двері, розетки, освітлення | 10‒15% |
Частки орієнтовні й змінюються залежно від стану приміщення. У новобудові без демонтажу перший рядок відпадає, у старій квартирі він може з’їсти більше.
Чорновий етап
Сюди входить усе, що вирівнює й формує геометрію приміщення. Стяжка підлоги, штукатурка стін, зведення нових перегородок, підготовка прорізів.
Тут же закладають шумоізоляцію й гідроізоляцію вологих зон. Ці роботи приховані, тому саме на них найчастіше економлять недобросовісні виконавці — перевірити результат після оздоблення неможливо.
Інженерні системи
Найдорожчий і найвідповідальніший блок. Проводка розводиться по групах, вода й каналізація підводяться до кожної точки, монтуються радіатори чи тепла підлога.
Обов’язкова умова — виконавча схема з фотофіксацією до закриття стін. Без неї через рік ніхто не згадає, де саме проходить труба, і свердління полиці перетвориться на аварію.
На що звернути увагу в кошторисі
Документ має бути детальним, а не складатися з трьох рядків із загальними сумами. Кожна позиція вказується з обсягом, одиницею виміру й ціною.
Розпливчасті формулювання на кшталт «оздоблювальні роботи» без розшифровки — привід попросити деталізацію. Саме в таких рядках потім з’являються доплати за те, що «не входило».
Що часто випадає з розрахунку
Позиції, яких у стандартному кошторисі може не бути:
- Вивезення будівельного сміття й оренда контейнера.
- Доставка й підйом матеріалів на поверх.
- Захист вікон, дверей і підлоги плівкою на час робіт.
- Прибирання приміщення після завершення.
- Погодження перепланування, якщо воно потрібне.
- Проєкт освітлення й розташування розеток.
- Дрібні витратні матеріали: кріплення, стрічки, ґрунтовки.
Останній пункт виглядає дрібницею, але на великій площі витратні матеріали складаються у відчутну суму. Краще одразу з’ясувати, хто їх купує.
Хто закуповує матеріали
Тут можливі два підходи. Підрядник купує все сам за узгодженим списком або замовник закуповує самостійно за специфікацією виконавця.
Перший варіант зручніший, але потребує довіри й прозорих чеків. Другий дає повний контроль над вибором і цінами, зате забирає час на логістику й ризик помилитися з кількістю.
Хороший результат народжується не з дешевої ціни, а з чіткої домовленості.
Договір і фіксація умов
Усна домовленість у ремонті не працює. Через два місяці ніхто не пам’ятає, про що говорили на етапі знайомства, і кожна сторона переконана у власній версії.
Договір має містити конкретику: перелік робіт із кошторисом, терміни по етапах, порядок оплати, умови зміни обсягу та відповідальність за прострочення.
Ключові пункти
Обов’язково прописуються такі речі:
- повний перелік робіт із посиланням на додаток-кошторис;
- графік із проміжними датами завершення етапів;
- порядок оплати з прив’язкою до прийнятих етапів, а не до календаря;
- механізм узгодження додаткових робіт і зміни ціни;
- гарантійний строк на виконані роботи;
- порядок приймання й перелік документів після завершення.
Прив’язка оплати до етапів принципова. Схема з великою передоплатою наперед позбавляє замовника будь-якого важеля впливу на терміни.
Дизайн-проєкт
Проєкт не входить у стандартний пакет і замовляється окремо. Але без нього кошторис завжди приблизний: невідомі точні матеріали, кількість розеток, схема освітлення.
Мінімальний варіант — планувальне рішення з розстановкою меблів і схемою електрики. Цього вже достатньо, щоб порахувати обсяги точно й уникнути перенесення розеток після оздоблення.

Терміни й контроль
Реалістичний строк для квартири середньої площі — три-чотири місяці при повному циклі. Обіцянки завершити все за шість тижнів зазвичай означають порушення технологічних пауз.
Ці паузи не можна прискорити. Стяжка набирає міцність до місяця, штукатурка сохне тижнями, а укладене на вологу основу покриття підніметься за перший сезон.
Приймання етапів
Кожен закритий блок приймають окремо, з фотофіксацією. Особливо це стосується прихованих робіт: гідроізоляції, проводки, розведення труб.
Після завершення замовник отримує пакет документів: виконавчі схеми, паспорти на обладнання, гарантійні талони. Ці папери зберігають разом — вони знадобляться при будь-якому подальшому втручанні.
Головна цінність такої послуги не в тому, що хтось робить роботу замість вас, а в тому, що за результат відповідає одна сторона. Коли обсяг зафіксований на папері, ця схема справді працює — і в готову квартиру ви заходите без сюрпризів.
