Головна » Ремонт старого будинку: покроковий план робіт

Ремонт старого будинку: покроковий план робіт

від Павло Гончарук
0 коментарі
Будівельна бригада обговорює креслення та план ремонту всередині старого будинку перед початком відновлювальних робіт

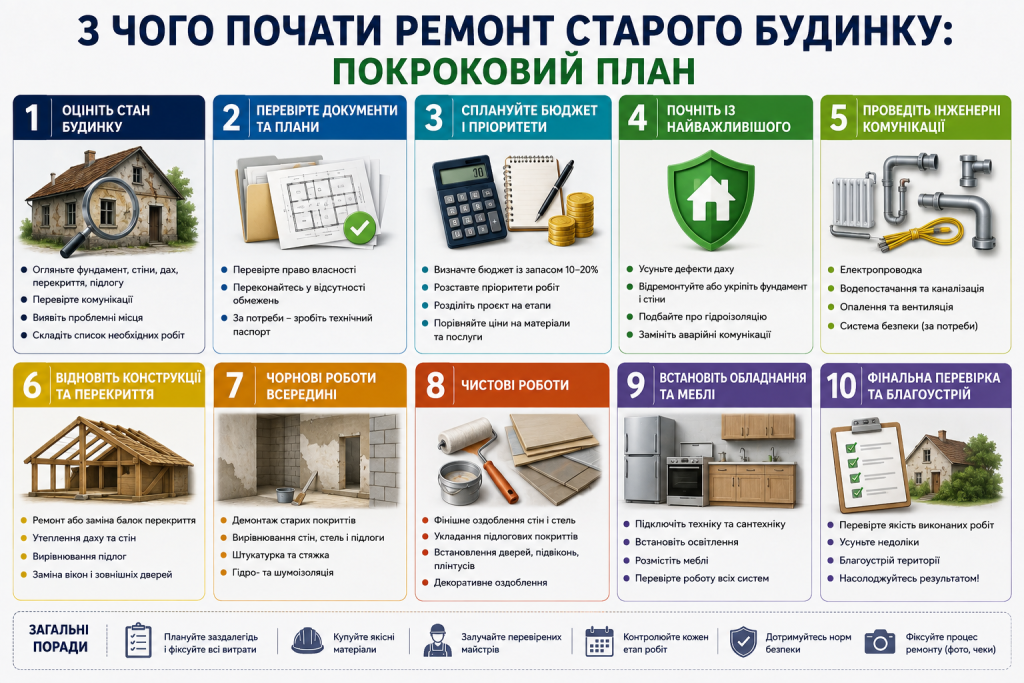

Найпоширеніша помилка з успадкованим будинком виглядає так: перші гроші йдуть на нові шпалери й натяжну стелю, а через рік по свіжій штукатурці повзе тріщина від просілого фундаменту. Порядок робіт тут важить більше за бюджет. Розберемо послідовність, яка рятує від подвійних витрат.

Оцінка стану будинку

До будь-яких закупівель іде обстеження. Ремонт старого будинку починається з чесної відповіді на питання, що саме тут ще працює, а що доведеться замінювати повністю.

Огляд ведуть знизу вгору: фундамент, стіни, перекриття, дах. Кожен наступний елемент спирається на попередній, тому тріщина в основі автоматично означає проблеми з усім, що вище.

Що перевіряти в першу чергу

Базовий перелік для самостійного огляду:

  • фундамент і цоколь — тріщини, просідання, стан гідроізоляції;
  • стіни — вертикальність, вологі плями, стан кладки чи вінців;
  • перекриття — прогин балок, скрип, сліди жучка на деревині;
  • дах — стан крокв, протікання, ціле́ покриття;
  • підлога — гниль лаг, провали, рівень над ґрунтом;
  • вікна й двері — перекоси прорізів як ознака руху конструкцій.

Тріщини заслуговують окремої уваги. Щоб зрозуміти, чи рухається конструкція далі, на тріщину ставлять гіпсовий маячок і залишають на кілька місяців. Цілий маячок означає, що просідання завершилося.

Коли потрібен фахівець

Самостійного огляду вистачає для розуміння загальної картини, але не для рішень про несучі конструкції. Якщо є сумніви щодо фундаменту, перекриттів чи кроквяної системи, запрошують інженера з обстеження.

Висновок фахівця коштує грошей, зате він дає зрозумілий перелік: що підлягає підсиленню, що заміні, а що ще послужить десятиліття.

Чесна оцінка на старті економить більше, ніж будь-яка знижка на матеріали.

Черговість робіт

Правильна логіка одна: усе, що приховане, робиться до всього, що видно. Порушення цього принципу — головна причина переробок.

ЧергаЩо робимоЧому саме зараз
ПершаДах і водовідведенняЗупиняємо надходження вологи
ДругаФундамент і несучі стіниСтабілізуємо конструкцію
ТретяПерекриття, підлога, вікнаЗакриваємо тепловий контур
ЧетвертаКомунікаціїСтіни ще відкриті
П’ятаУтеплення й чорнове оздобленняОснова готова
ШостаФінішне оздобленняНічого більше не рухається

Дах іде першим завжди. Поки згори тече, будь-які роботи всередині безглузді: вода псує деревину перекриттів, підмиває стіни й зводить нанівець утеплення.

Комунікації

Це найдорожчий і найбільш непомітний етап. У будинку, якому кілька десятків років, комунікації міняють повністю, а не латають ділянками.

Проводка з алюмінієвих жил у скрутках — головна пожежна небезпека старого житла. Алюміній втомлюється, контакти окислюються, а розрахована на пару лампочок мережа тепер тягне пральну машину, бойлер і чайник одночасно.

Порядок робіт із інженерією

Послідовність тут така:

  1. Складіть план розташування меблів і техніки по кімнатах.
  2. Позначте всі точки води, каналізації та електрики.
  3. Прокладіть каналізацію з дотриманням ухилу.
  4. Розведіть водопровід до кожної точки водорозбору.
  5. Змонтуйте проводку по групах із виведенням у новий щит.
  6. Установіть опалювальне обладнання та розведіть контури.
  7. Проведіть опресування й перевірку всіх систем під тиском.

Пункт із планом меблів пропускають найчастіше, а потім свердлять стіни під розетку за диваном. Розташування техніки визначає точки виведення, і думати про це варто до штроблення.

Вентиляція

У старих будинках вентиляція працювала через щілини в дерев’яних вікнах і пічні канали. Після встановлення герметичних склопакетів цей механізм зникає, і на стінах з’являється конденсат.

Тому в план обов’язково закладають припливні клапани чи повноцінну систему вентиляції. Без цього утеплений будинок швидко набирає вологу й пліснявіє в кутах.

Конструктивні роботи

Після комунікацій береться до справи конструктив: підсилення перекриттів, заміна лаг, вирівнювання стін, встановлення вікон.

Підлогу в старому будинку зазвичай розбирають повністю. Лаги, що лежали на ґрунті без гідроізоляції, майже завжди мають вогнища гнилі, навіть якщо зверху дошки виглядають цілими.

Стіни й перепланування

Знесення стіни для об’єднання кухні з вітальнею вимагає перевірки: чи не несуча вона. У старих будинках несучими бувають навіть тонкі перегородки, які тримають балку перекриття.

Якщо стіна несуча, отвір роблять із металевою перемичкою за розрахунком. Перепланування несучих конструкцій без проєкту — ризик для всієї коробки будинку.

Утеплення

Утеплювати починають після того, як усі мокрі процеси всередині завершені й будинок просох. Порядок шарів залежить від матеріалу стін: дерев’яні конструкції утеплюють із вентиляційним зазором, цегляні можуть працювати з щільним приляганням.

Головне правило — утеплювач іде ззовні. Внутрішнє утеплення зміщує точку роси всередину стіни, і конденсат накопичується під оздобленням.

Дім віддячує увагою за увагу — він тримається рівно стільки, скільки в нього вклали турботи.

Сучасний ремонт в сільському будинку

Сільське житло має свої особливості, яких немає в міській квартирі. Автономне водопостачання, септик, часто пічне опалення й ґрунтові води близько до поверхні.

Сучасний ремонт в сільському будинку зазвичай починається з інженерії ділянки: свердловина чи колодязь, система водовідведення, дренаж навколо фундаменту. Без відведення дощової води від стін будь-який ремонт всередині живе недовго.

Що робити з піччю

Піч у сільському будинку — не завжди пережиток. Вона працює як резервне джерело тепла при відключеннях електрики й добре тримає температуру в морози.

Рішення залежить від стану кладки й димоходу. Якщо канали цілі, піч чистять і залишають як додаткове джерело, підключаючи паралельно сучасний котел. Якщо кладка розсипається — розбирають до основи, звільняючи місце.

Планування простору

Старі сільські будинки мали багато маленьких кімнат і холодні сіни. Сучасний ремонт в сільському будинку часто передбачає об’єднання кухні з їдальнею й утеплення сіней під повноцінний тамбур.

Тамбур працює як тепловий шлюз: при вході з вулиці холодне повітря не потрапляє одразу в житлову зону. Це дрібниця, яка помітно впливає на комфорт узимку.

Оздоблення

Фінішний етап починають тоді, коли конструкція стабільна, комунікації перевірені, а вологість у приміщенні прийшла в норму. Свіжа стяжка сохне до місяця, і поспішати з підлоговим покриттям не варто.

Порядок класичний: спочатку стеля, потім стіни, останньою підлога. Двері й плінтус ставлять у самому кінці, коли всі мокрі роботи завершені.

Найважче в такому проєкті — витримати послідовність і не піддатися бажанню швидко побачити красиву кімнату. Але момент, коли старий будинок уперше тримає тепло всю ніч без підкидання дров, вартий кожного витраченого місяця.

Вам також може сподобатися
